    Diário de obra: como preencher um RDO que vale como prova

    O que a lei exige, quais campos sustentam medição e aditivo, os seis erros que anulam o documento na hora da discussão contratual e um modelo pronto para imprimir e usar amanhã no canteiro.

    Ler o guia
    Diário de obra sendo preenchido pelo celular no canteiro na plataforma Efficon

    O que é o diário de obra

    O diário de obra, também chamado de RDO (Relatório Diário de Obra), é o registro diário e sequencial de tudo que aconteceu no canteiro: clima, efetivo presente, serviços executados, materiais recebidos, ocorrências e comunicações entre executora e fiscalização. Ele é obrigatório em contratos públicos regidos pela Lei 14.133/2021 e é, na prática, a principal prova documental em qualquer discussão sobre prazo, medição, aditivo ou responsabilidade técnica.

    A diferença entre um diário que protege a empresa e um que não serve para nada está no nível de detalhe: horário, quantidade e nome de quem foi comunicado.

    Os 7 campos que sustentam o documento

    Cada campo abaixo existe por um motivo contratual específico. Preenchido pela metade, ele deixa de cumprir esse papel.

    Identificação e numeração

    Obra, contrato, data e número sequencial do RDO. A sequência sem lacunas é o que prova que o registro foi feito no dia, e não meses depois para sustentar uma tese.

    Clima com horário e paralisação

    Registrar “dia chuvoso” não gera direito a nada. Registrar “chuva das 09h20 às 14h10, concretagem da laje L3 paralisada, 4h48 de improdutividade” sustenta pedido de prorrogação de prazo.

    Efetivo por função e por empresa

    Separe mão de obra própria de terceirizada, por função. Esse número cruzado com a medição do empreiteiro é o que evita pagar homem-hora que não esteve no canteiro.

    Serviços executados com quantidade

    Etapa, local e quantidade. Sem quantidade, o diário vira lista de tarefas e não alimenta avanço físico nem medição.

    Ocorrência com consequência

    Toda ocorrência precisa dizer o que parou, por quanto tempo e quem foi comunicado. “Falta de material” sozinho não prova responsabilidade de ninguém.

    Fotos referenciadas no texto

    Numere as fotos e cite o número dentro da ocorrência. Álbum solto, sem vínculo com o registro escrito, perde força como prova.

    Assinatura das duas partes

    Responsável técnico da executora e fiscalização ou contratante. RDO assinado por um lado só é declaração unilateral, não documento bilateral.

    Material gratuito

    Modelo de Diário de Obra pronto para imprimir

    • Formulário de RDO frente e verso, em PDF
    • As 7 regras que fazem o diário valer em discussão contratual
    • Checklist de fechamento do dia
    • Campos de clima, efetivo, ocorrência e assinatura das duas partes

    Enviamos o PDF em até 2 minutos. Sem custo e sem spam.

    6 erros que anulam o diário na hora que ele importa

    Erro comumO que custa
    Preencher no fim da semanaRegistro retroativo perde valor probatório. Em perícia, a defesa contrária usa exatamente isso para derrubar o pedido de aditivo.
    Descrever clima com adjetivoSem horário e sem frente de serviço afetada, não existe cálculo de dias de chuva impraticáveis e o prazo contratual não é prorrogado.
    Somar todo o efetivo em um número sóImpossível conferir a medição do empreiteiro. É a origem mais comum de pagamento a maior em contrato por administração.
    Deixar a fiscalização sem assinarO contratante alega desconhecimento do fato. Sem ciência registrada, a ocorrência não interrompe prazo nem gera direito.
    Guardar só no papelPerda, molhadura e extravio no canteiro. Sem cópia digital do dia, o histórico da obra simplesmente desaparece.
    Não conectar o diário ao cronogramaO avanço físico é redigitado em outra planilha, com atraso e erro. O gestor decide sobre um retrato desatualizado da obra.

    Do papel para o avanço físico automático

    O modelo em PDF resolve o registro. O problema seguinte é o que acontece depois: o diário no papel precisa ser redigitado em planilha, o avanço físico chega ao gestor com dias de atraso e a medição do empreiteiro é conferida na memória de quem estava lá.

    Na Efficon o diário é preenchido pelo celular no canteiro, mesmo com internet instável, com foto, clima e efetivo. Ele alimenta o avanço físico do cronograma e a medição de contratos sem nenhuma redigitação, e fica arquivado com data, autor e trilha de auditoria.

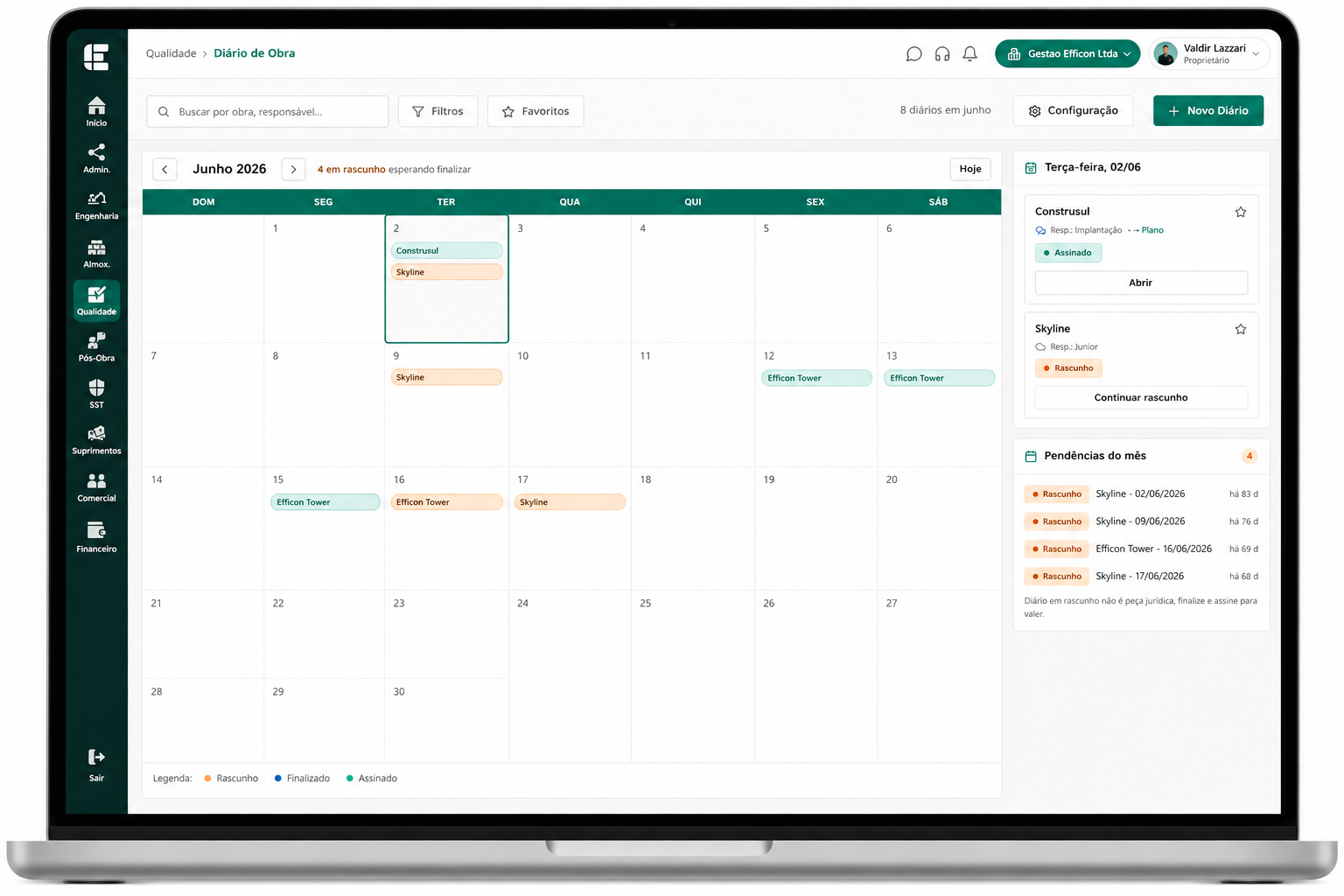

    Tela de diário de obra da Efficon com registro de clima, efetivo e ocorrências

    Perguntas frequentes

    O diário de obra é obrigatório?+

    Em contratos regidos pela Lei 14.133/2021, sim: o registro diário de ocorrências é exigido e é o instrumento formal de comunicação entre executora e fiscalização. Em obra privada não há obrigação legal geral, mas a maioria dos contratos de empreitada prevê o RDO, e ele é a principal prova documental em disputa sobre prazo, medição e responsabilidade técnica.

    Quem deve preencher e assinar?+

    O preenchimento é do responsável técnico da executora ou do encarregado designado por ele. A assinatura precisa ser das duas partes: executora e fiscalização ou contratante. Assinatura de um lado só reduz o documento a uma declaração unilateral.

    Qual a diferença entre diário de obra e RDO?+

    Na prática são o mesmo documento. RDO é a sigla de Relatório Diário de Obra, nome mais usado em contrato público e em obra industrial. Diário de obra é o termo tradicional. O conteúdo exigido é o mesmo: clima, efetivo, serviços, ocorrências e assinaturas.

    Por quanto tempo preciso guardar?+

    Recomenda-se manter até o fim do prazo de garantia da obra, considerando também os prazos prescricionais aplicáveis a discussões contratuais e trabalhistas. Na prática, guarde por pelo menos cinco anos após o recebimento definitivo, e mantenha cópia digital.

    Posso fazer o diário de obra pelo celular?+

    Sim, e é o formato que melhor resolve o problema de atraso no preenchimento. Na Efficon o diário é registrado no canteiro pelo celular, com foto, clima e efetivo, funciona com internet instável e alimenta o avanço físico do cronograma sem redigitação.
